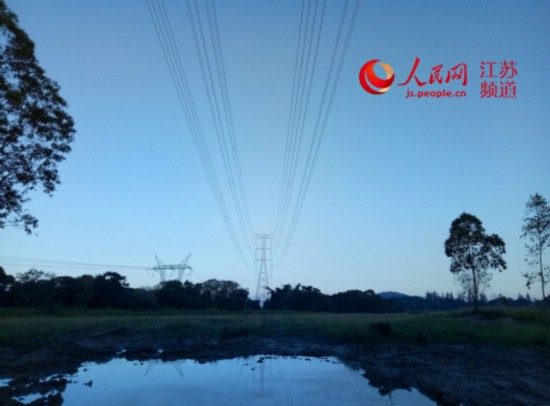

巴西时间5月22日上午,由中国电建集团福建工程有限公司(简称:福建电建)承建的巴西美丽山二期±800千伏特高压直流输电线路工程第11标段500千伏里约站至新伊瓜苏双回交流线路工程正式竣工,该条交流线路建成后将为里约换流站启动站系统调试创造条件。 据悉,巴西美丽山二期第11标段由500千伏开断π接单回交流线路、500千伏里约站至新伊瓜苏双回交流线路及里约站接地极线路三部分组成,其中500千伏里约站至新伊瓜苏双回交流线路为4分裂导线,总长约为32.37千米,共计86座铁塔。工程于2018年4月26日签署施工合同,业主于2018年5月8日获得LI (工程安装许可),2018年7月6日收到ASV(砍伐许可)正式动工。 福建电建项目负责人介绍,500千伏里约站至新伊瓜苏交流双回线路东起里约换流站,途经塞鲁巴秋、凯马杜斯,到达新伊瓜苏站。工程初始是以抵抗500年一遇大风进行设计,且项目地处里约洲丘陵山区,其工程量比同等级线路工程高出许多,具有基础方量大、型式复杂、铁塔设计超高超重、线路路径转角数多等特点。加之整个施工期与巴西雨季重叠,工期十分紧张。为加快推进工程进度,福建电建公司下属巴西工程公司与巴西企业共赢协作,超前策划,精心组织,集中精锐力量“逢山开路,遇水架桥”,多个工序同时施工,日均投入施工力量逾700人,高峰期逾900人。由于线路靠近里约市区,线路跨越数量多,涉及跨越水库、河流、高速公路、国道、铁路、燃气管道、多条13.8千伏-500千伏高压线路,跨越种类多,为确保每次跨越施工顺利进行,福建电建巴西工程公司聘请国内专家多次实地勘测,合理组织施工力量,加强现场施工安全管控,优化施工方案,切实做好现场施工工序、安全防护对接工作。最终,凭借全体成员共同努力,该条线路顺利竣工。
据了解,第11标段是巴西美丽山二期工程最后一个线路标段,其进度是整个工程能否如期投产的关键所在。巴西美丽山二期工程顺利建成后,将可满足1600万人的年用电需求,对缓解巴西电力供需矛盾有重要作用。(李世定) 责编:玉玲 |
